皇城抽蓄项目冬季大坝填筑日产破万方
发布日期:2026-10-20 来源:第三工程公司 作者:衡银课 汪精波 贾宁博 字号:[ 大 中 小 ]

近日,皇城抽蓄项目施工现场迎来强降雪,山间寒风呼啸、积雪覆地,给施工作业带来严峻考验。项目部全体建设者顶风雪、战严寒,坚守一线掀起冬季大干热潮,全力抢抓工期,确保年度建设目标有序推进。

此前,受场区地质复杂、填筑料转运受限、工序交叉、昼夜温差大等因素制约,大坝填筑处于攻坚磨合阶段,单日产量未能突破一万方,产能提升存在堵点。项目部提前复盘短板,优化施工方案,科学调配人机资源,完善分班作业机制,靶向破解料场供料、运输动线、分层碾压衔接等难题,为大坝填筑提质提速打下坚实基础。

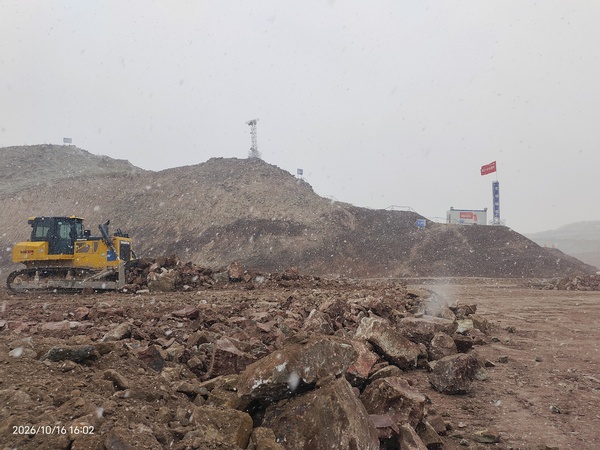

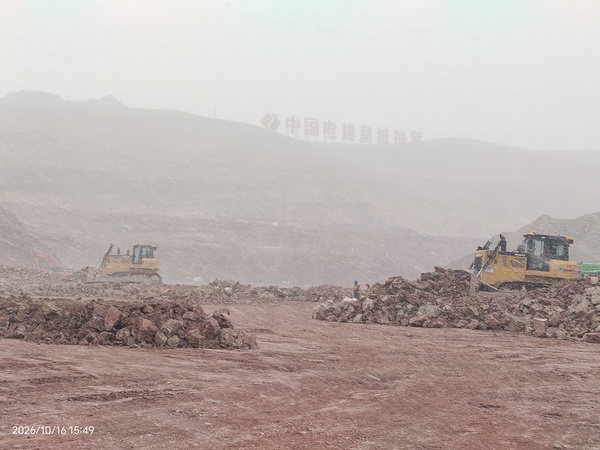

风雪之中,大坝填筑作业面热度不减、秩序井然。运输车辆往返卸料,推土机摊铺整平,压路机分层碾压,各工序紧密衔接、高效运转。管理人员在岗值守,严格落实冬季施工质量安全管控,紧盯填筑厚度、压实度等关键指标,常态化巡查排查风险。经过全员攻坚,项目成功打破产能瓶颈,大坝填筑单日产量稳定突破一万方,创下开工以来填筑日产量新高。

与此同时,库盆开挖、闸门井框格梁、调压井开挖、2# 上下水库连接路明线段等多个露天工作面同步推进。项目部细化冬季施工专项方案,落实防寒防冻、设备维保、风雪防护等保障举措,守牢安全与质量底线,稳步推进各项作业。
