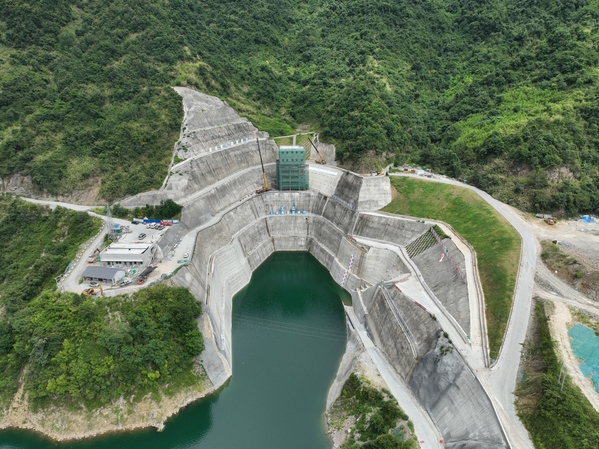

9月6日,公司承建的湖北竹山潘口抽水蓄能电站输水系统顺利通过单位工程验收,为后续充(排)水试验、机组调试及整体投产运行奠定了坚实基础。 本次验收由建设单位主持,组建了由建设、设计、监理及施工单位代表共同组成的验收工作组,第三方检测单位和主要设备制造单位负责人列席会议。验收工作组通过现场实地查验,对工程实体质量进行了细致核查,并依次听取了各参建单位关于项目建设、质量管控、安全管理及资料整编等方面的工作汇报,同时逐项查阅了工程档案资料。经充分研讨和评议,验收组一致认定:输水系统单位工程已全部完成设计及合同约定的建设内容,工程实体质量满足规范及设计要求,各类资料完整且整编规范;工程建设全过程安全质量处于受控状态,未发生任何安全或质量事故;工程质量等级达到优良标准,同意通过验收,并可择日开展流道充水试验。 潘口抽水蓄能电站是鄂西北地区重要的清洁能源调峰储能骨干项目,也是湖北省优化能源结构、筑牢电网安全屏障的重点民生工程。电站全面投运后,预计年均发电量可达2.8亿千瓦时,将有效减少碳排放及各类污染物排放,对推动地方绿色低碳发展和保障能源稳定供应具有重要意义。 | ||||||||||
