甘肃皇城抽水蓄能项目引水隧洞上平段开挖支护完成
发布日期:2026-09-28 来源:第三工程公司 作者:高欣驰 字号:[ 大 中 小 ]

2026年9月20日,随着最后一排炮爆破完成,甘肃皇城抽水蓄能电站 1 号、2 号引水隧洞上平段开挖支护工程完成,标志着输水系统关键隧洞段施工取得重要进展,为输水发电系统运行奠定基础。

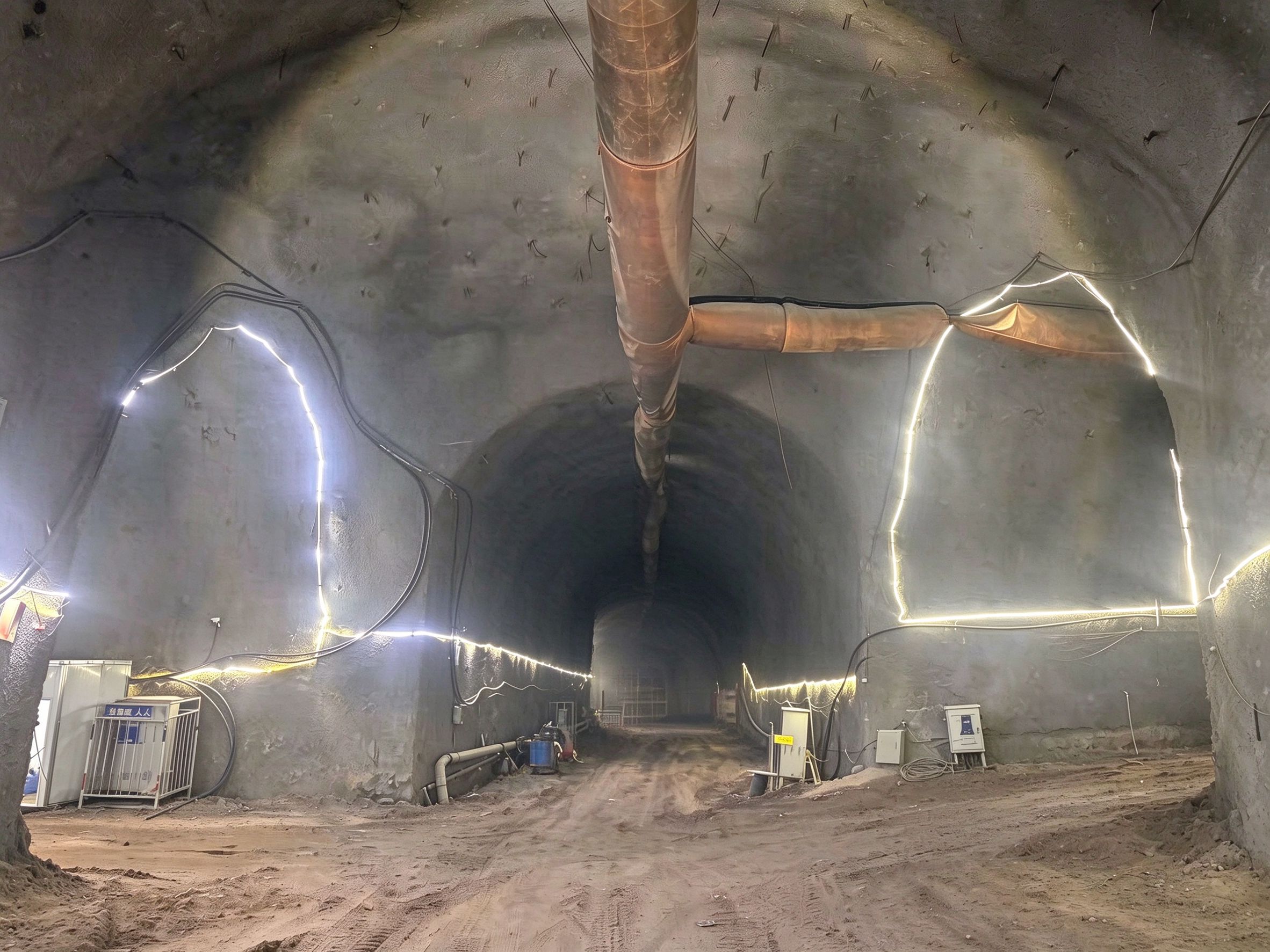

引水隧洞上平段单隧洞全长334.84米,经1号施工支洞进洞,于交叉段扩挖为两条引水隧洞同步开挖。面对高寒高海拔、圆形隧洞围岩稳定性差等多重考验,项目部结合地质超前预报成果,因地制宜优化施工方案,采取分层开挖工法,即先进行上半洞开挖、支护完成后,再进行下半洞开挖施工,坚持短进尺、弱爆破,配套气体检测、全视频监控AI 识别违章作业及应急通讯等智能化设施,历经200余个昼夜的接续奋战圆满收官,实现工程质量优良、安全生产全程受控。

此次任务圆满完成,标志着引水发电系统施工进入新阶段。电站总装机140万千瓦,建成后承担调峰、填谷、储能等任务,助力区域清洁能源高质量发展。下一步,项目部将持续严守安全质量底线,全力推进后续工程建设。
