甘肃皇城抽水蓄能项目1号引水调压井反拉扩孔作业完成
发布日期:2026-08-14 来源:第三工程公司 作者:汪精波 齐康凯  田世宇  梅长旺 字号:[ ]

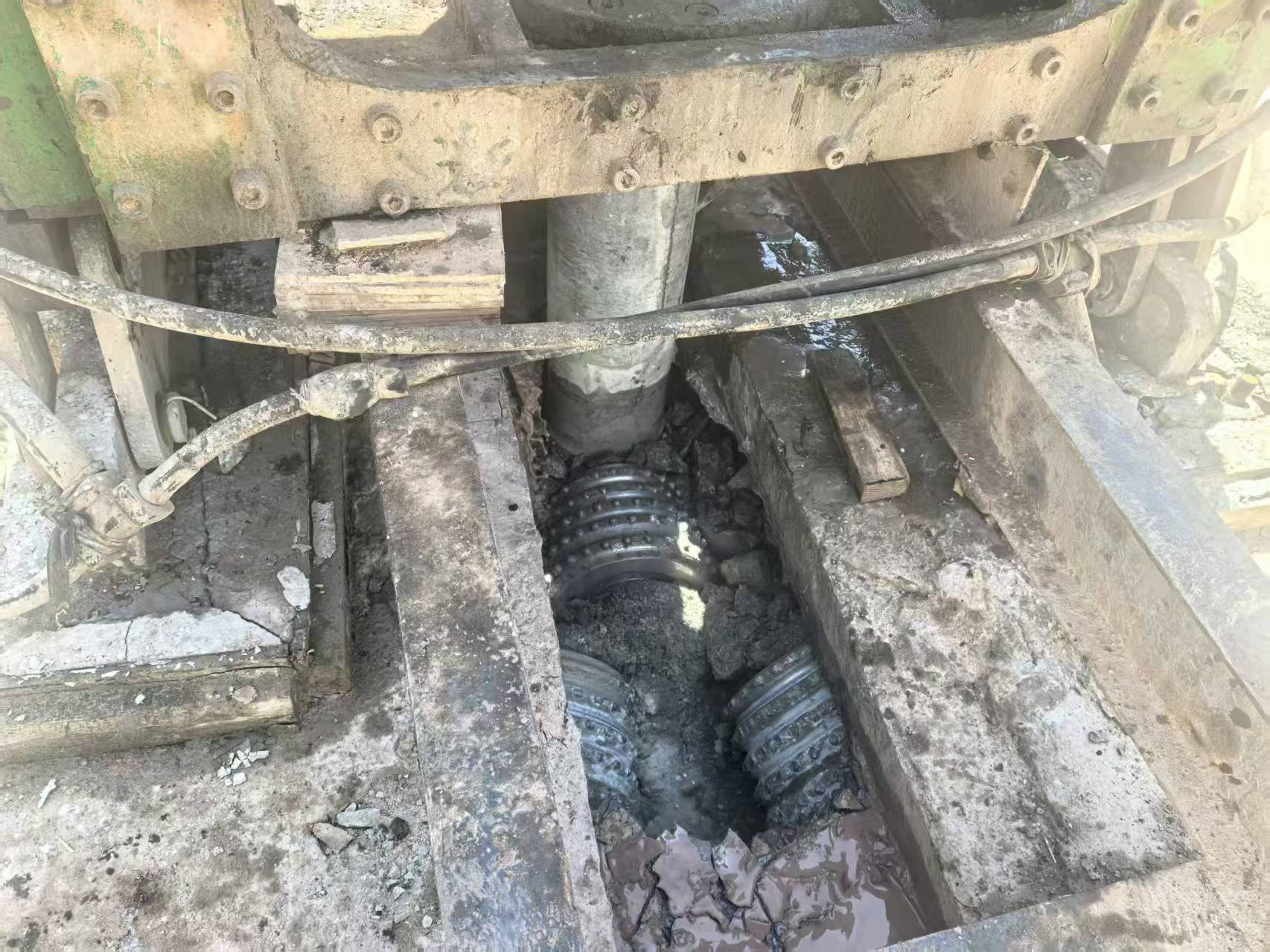

8月13日,水电十五局甘肃皇城抽水蓄能项目1号引水调压井反拉扩孔作业完成,成为项目11座竖井中首个实现机械化扩孔贯通的竖井。

本次1号引水调压井反拉扩孔施工于8月6日9时正式启动,经过7天3小时连续攻坚,在8月13日12时顺利完工。该调压井井深大、围岩条件复杂,岩层软硬交错,扩孔易出现偏斜、卡钻等问题,施工精度与安全管控难度较高。施工期间团队全程旁站管控、动态监测关键参数,遇不良破碎带及时开展固结灌浆作业,注浆稳固围岩;针对卡石故障快速清障处置,依托机械化作业大幅减少井下高危作业,有效规避塌孔、坠物等风险。相较于传统人工钻爆工艺,反井钻机机械化施工大幅减少井下高危人工作业,有效降低坍塌、坠物安全隐患,显著提升竖井施工质量与效率。

此次首座调压井扩孔顺利贯通,为项目后续竖井施工积累了成熟、可复制的机械化作业经验。下一步,项目部将总结优质施工工艺,稳步推进剩余竖井施工任务,严守安全质量底线,高效推进项目整体建设,全力冲刺年度施工目标。
