| 甘肃皇城抽水蓄能项目调压井机械化施工取得阶段性突破 | ||||||||||
| ||||||||||

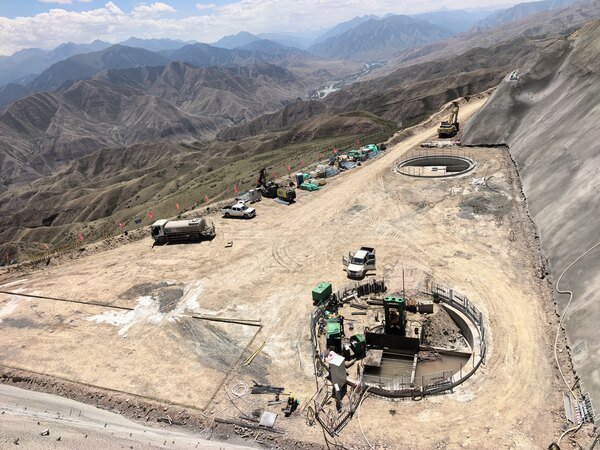

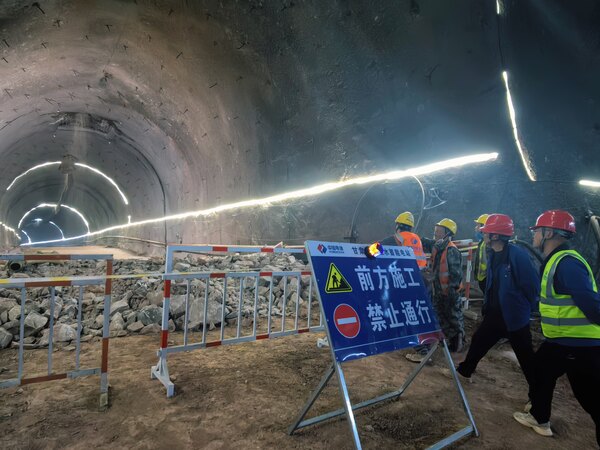

近日,甘肃皇城抽水蓄能项目优化施工工艺,在调压井施工中引入反井钻机机械化作业,替代传统人工钻爆法。7月6日,调压井先导孔精准贯通,标志着项目竖井机械化施工取得阶段性重要成果。 调压井为电站地下枢纽核心结构,内径10米、井深75.5米,存在围岩复杂、深孔纠偏难、成型精度高等施工难点。传统钻爆法高危作业多、工序繁琐,易出现围岩扰动、井壁偏差等问题。项目部结合现场地质条件,确定反井钻机机械化施工方案,于6月30日启动先导孔钻孔施工。施工期间,项目部严控安全质量,前期完成地质勘察、设备校准、孔位复测等工作,针对岩层软硬交错、钻孔易偏斜等问题制定专项纠偏措施。钻进全过程实行旁站管控,动态监测钻孔垂直度、钻进压力等关键参数,及时调整施工工艺,有效规避施工风险。 本次贯通先导孔孔径270毫米,历经6天连续作业顺利成型,孔道规整平顺,各项指标均达标。机械化工艺实现自动化破岩、自动溜渣,大幅减少井下人工作业,有效防范坍塌、坠物风险,显著提升竖井施工质量与效率。 调压井先导孔顺利贯通,为后续反井钻机反向扩挖作业打通关键通道,验证了反井钻机机械化施工工艺的适配性。下一步,项目部将迅速推进扩挖施工,持续优化施工工艺,严守安全质量红线,抢抓施工窗口期,以标准化、机械化施工助推项目高效建设,全力冲刺年度建设目标。 | ||||||||||
